I LAVORI AL NOSTRO PRATO SONO UFFICIALMENTE INIZIATI
MARTEDI 1 MARZO 2011.
Relazione di Isacco
E’ stato fatto lo "scavo" alla stradina sterrata che collega il nostro prato alla strada principale.
Sono già stati posati 2 grossi tubi di "corrugato" per l'acqua potabile (di colore rosso) e per il cavo dell'Enel (nero).
Ogni 70 metri è stato posizionato un pozzetto d'ispezione.
Sono stati potati alcuni alberi in zona lavaggi maschi e dietro la chiesa/campanile e tutta la zona è stata messa in bolla con terra di riporto (per capirci... tutta la zona che non abbiamo mai utilizzato a a causa alberi e ortiche, o solo molto parzialmente per i lavaggi, adesso è tutta in piano!!!! e pronta per essere utilizzata per giochi, attività, etc...).
Il nostro prato ha guadagnato circa 15/20 metri in più, in larghezza!!!
Non appena si scioglierà tutta la neve (fra ca. 15 giorni), verrà portata ancora della terra e inizieranno gli spianamenti per le piazzole dove monteremo le tende.
Poi verrà interrata la vasca Imhoff che ci permetterà di mettere a norma, una volta per tutte, le acque nere e i liquami.
In ultimo verrà costruito il supporto che ci permetterà di costruire la nostra struttura in piano (finalmente) e verranno sotterrati e collegati i tubi alla vasca Imhoff.
Quanto sopra dovrà essere portato a termine entro giugno per permetterci di fare anche quest'anno tutti i campi estivi!
Dopo la giornata di sabato a Rumo, dopo aver visto con i nostri occhi che il sogno iniziato con la prima "operazione zolla" di tre anni fa sta piano piano prendendo forma, abbiamo pensato - con Guido e P.Modesto - di fare un paio di incontri con tutte le realtà Rangers per spiegare e rendere partecipi tutti i ragazzi delle Direzioni Rangers su come sta procedendo il "sogno" prato a Rumo e quali sono gli obbiettivi del Comitato Prato nel prossimo futuro.
Pertanto il primo incontro per le Direzioni di Madonnetta e Sestri è fissato per MERCOLEDI 16 MARZO alle ore 20:45 in Sede alla Maddo.
L'altro incontro per tutti (quindi soprattutto per le Direzioni di Spoleto e Torino) si terrà durante il Bivacco/Convegno a Spoleto 26/27 Marzo.
E' molto importante partecipare a questi incontri in quanto tutti noi ragazzi delle direzioni dei gruppi dobbiamo prendere conoscenza che il nostro prato sta cambiando e migliorando per permetterci - mettendo tutto a norma - di continuare a portare i ns ragazzi a Rumo anche per i prossimi anni.
E' una svolta per tutto il Movimento Rangers, è il momento di essere tutti quanti partecipi di un sogno che sta diventando realtà.


I  filmati



Scavo per posa tubi             Posa pozzetti             Altri scavi

<Ritorna all'inizio>

AGGIORNAMENTO A SABATO 11 GIUGNO 2011

sabato 11 giugno, per conto del "Comitato Prato", [Isacco] con Guido siamo andati a Rumo per parlare con il responsabile dei lavori e risolvere altre questioni relative ai prossimi campi;
al momento il ns prato è un cantiere, dove mancano ancora alcuni importanti lavori da essere completati; qui in dettaglio un breve resoconto della missione di sabato scorso:

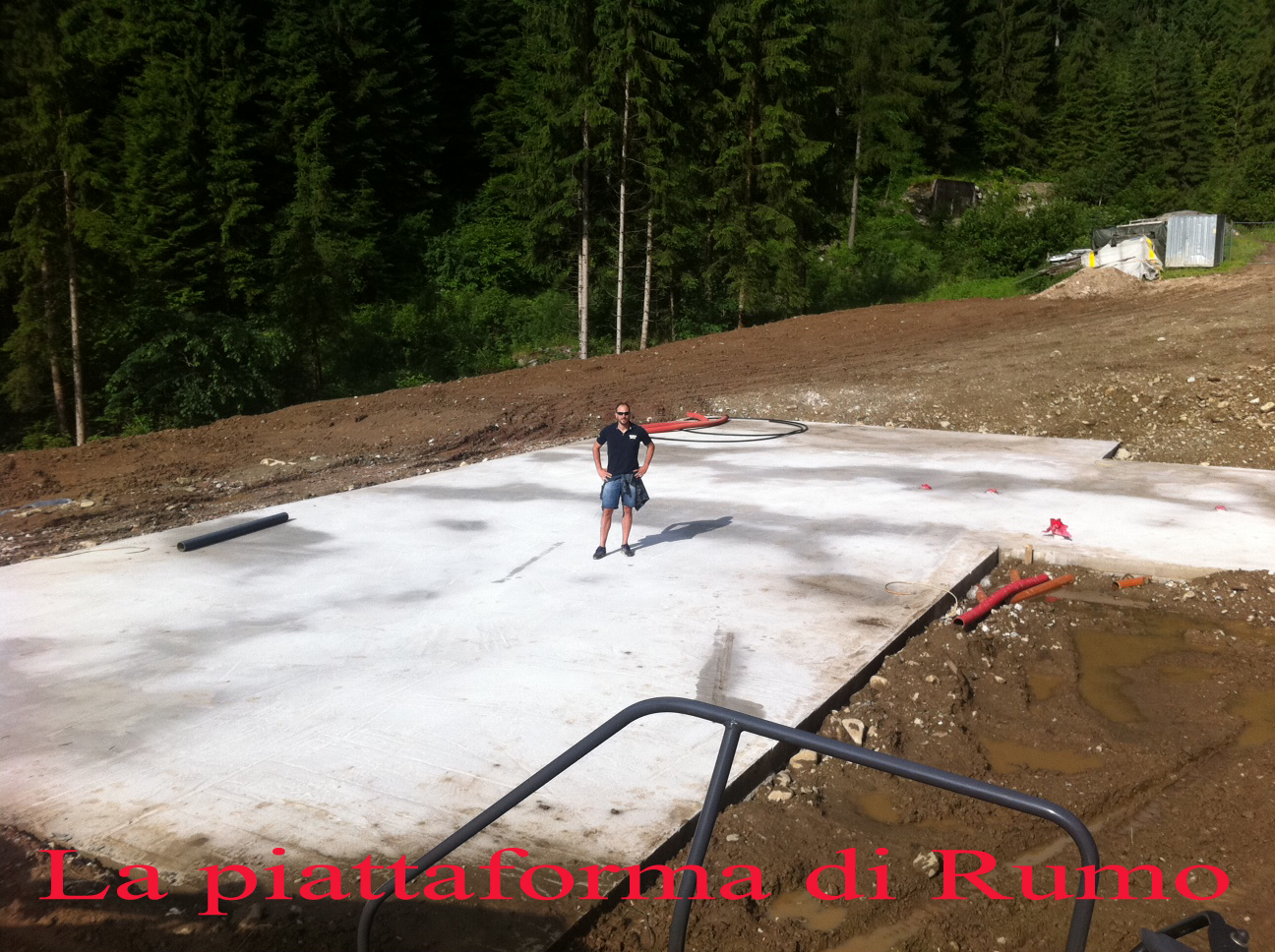

- è stata costruita una piattaforma di cemento della misura di 22 x 10 metri con un'appendice per la zona bagni/servizi di 9 x 7 metri (come da foto) che servirà per posizionare la ns struttura (con cucina) e per costruire la zona servizi (bagni + lavandini). Sono stati utilizzati circa 70 metri cubi di cemento!!! Sono già stati fatti passare i tubi per gli scarichi sotto la pedana (2 per i bagni, 2 per i lavandini, 1 per la cucina e 1 per la mandata dell'acqua potabile).

- è già stata posizionata molta terra di riporto e quindi una bella fetta di campo è in piano, ma manca ancora della terra che verrà portata ne prossimi giorni (pioggia permettendo; da come si vede nella foto appena piove si allaga tutto con fango da tutte le parti...).

- è già stato fatto l'allaccio dell'acqua; la mandata generale verrà posizionata in prossimità della piattaforma.

- martedi 14 inizieranno a stendere il cavo per l'allaccio dell'Enel; il cavo dovrebbe essere finito di essere steso entro il Campo Lavoro.

Il responsabile dei lavori (Ivan) si è impegnato a finire gli ultimi lavori entro l'inizio del Campo Lavoro (30 giugno), tempo permettendo (a Rumo, come in tutta l'Italia, piove da 3 settimane a questa parte, causa cio' non sono potuti andare molto avanti con i lavori di riporto della terra).

L'Ivan ci ha inoltre comunicato che dal 30 giugno fino alla fine dell'ultimo campo estivo, verrà recintato tutto il perimetro della piattaforma e verranno costruiti 2 passaggi/sentieri (sempre recintati) che portano, uno al prato di sotto (zona in cui posizioneremo le ns tende) e l'altro verso la strada come entrata/uscita del campo.
IMPORTANTE INFORMAZIONE: Tutto intorno alla piattaforma NON si potrà andare!!! Il campo è un "cantiere aperto" fino alla fine dei lavori, pertanto non sarà possibile oltrepassare la recinzione!!! (ci sono macchine e attrezzature da cantiere, scavatori, etc... che non possono essere toccati!!!)


<Ritorna all'inizio>

ZOLLA 2

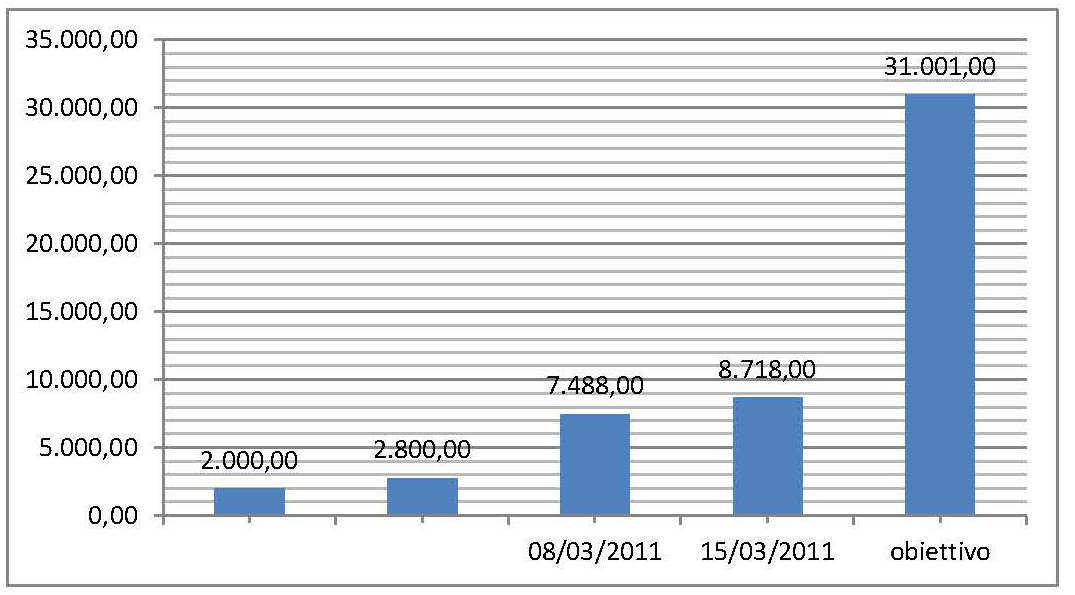

Dati forniti da Daniela

<Ritorna all'inizio>

OPERAZIONI



FATTO           "Scavo" alla stradina sterrata che collega il nostro prato alla strada principale



FATTO           Posa di 2 grossi tubi di "corrugato" per l'acqua potabile (di colore rosso) e per il cavo dell'Enel (nero).



FATTO           Pozzetti d'ispezione



FATTO           Zona vicino al Lavazè  messa in bolla con terra di riporto



                        Spianamento delle zone  per  posizionamento tende



                        Interramento della vasca Imhoff per acque nere e liquami



                        Supporto per permettere la costruzione della nostra struttura in piano



                        Interramento e collegato  dei tubi alla vasca Imhoff



                        Altro …







SI RINGRAZIA QUANTI HANNO COLLABORATO CON IL LORO LAVORO MANUALE E CON IL LORO TEMPO, CON LA DONAZIONE DI OPERE E OBLAZIONI, CON LA INTIMA SPERANZA CHE TUTTO QUESTO RIESCA



<Home>

<Relazione del 1 marzo 2011 >

<Filmati>

<Aggiornamento a sabato 11/6/11>

<Grafico Zolla 2>

<Operazioni>

<Ringraziamenti>

<Arrivo vasca Imhoff>

<Strutture in preventivo>

<Ritorna all'inizio>







Ultimo aggiornamento: 15-06-11
